Avanzamento lavori - Ville bifamiliari in via Copparo

  • Immagine del redattore: Dc Build
    Dc Build
  • 11 apr
  • Tempo di lettura: 2 min

Il cantiere per la realizzazione delle ville bifamiliari in via Copparo sta proseguendo secondo il cronoprogramma, con lavorazioni attualmente concentrate tra la parte interrata e il piano terra. Dopo l'avvio delle operazioni preliminari e lo scavo, ci troviamo ora in una fase decisiva dello sviluppo strutturale dell'intervento.



Strutture interrate completate

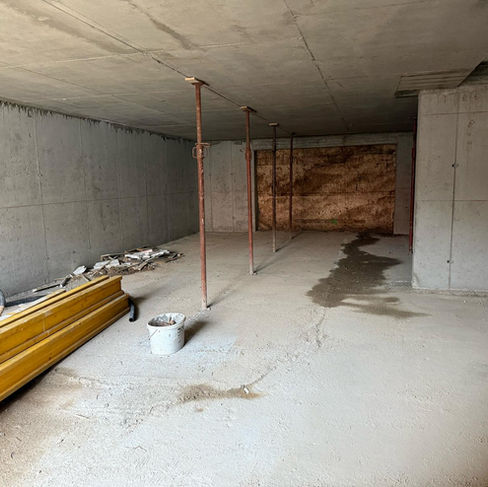

Abbiamo completato le strutture del piano interrato, un’area che ospiterà le taverne e i box auto doppi, parte integrante delle ville bifamiliari in via Copparo. I lavori si sono articolati in diverse fasi, tutte attentamente pianificate e coordinate per consentire la massima qualità del risultato.


Le attività sono iniziate con le operazioni di scavo e di consolidamento del terreno, fondamentali per predisporre un supporto stabile all’intero edificio. In seguito, abbiamo proseguito con la realizzazione di una serie di interventi chiave:

  • Il getto delle fondazioni, elemento portante che costituisce la base strutturale dell’edificio;

  • L’elevazione delle pareti in cemento armato, progettate per fornire durabilità e resistenza;

  • La cura nella disposizione delle armature e nella qualità del calcestruzzo, per ottenere prestazioni strutturali a lungo termine;

  • La costruzione delle scale interne tra piano interrato e piano terra, per assicurare una continuità funzionale e strutturale tra i livelli.


Questa fase del cantiere ha richiesto precisione nella gestione delle tempistiche e un’attenzione particolare all’ottimizzazione degli spazi, in linea con gli obiettivi di efficienza e vivibilità previsti dal progetto.



Lavorazioni in corso al piano terra

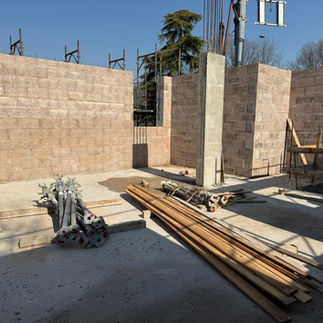

Attualmente stiamo concludendo le lavorazioni strutturali al piano terra, con la messa in opera del solaio e la posa dei primi elementi verticali che definiranno il volume abitativo delle unità. Le attività principali comprendono:

  • predisposizione e montaggio delle casseforme;

  • posa dell’armatura e getto del solaio;

  • realizzazione dei pilastri in elevazione;

  • installazione delle prime pareti perimetrali.


Questa fase segna l’inizio del passaggio alla sopraelevazione, e anticipa la posa della copertura.


Obiettivi a breve termine

Il completamento della parte strutturale è previsto entro la fine di maggio, incluso il tetto. Sarà quindi possibile avviare la fase degli impianti, delle finiture e delle opere di dettaglio.

La consegna delle ville bifamiliari è programmata per marzo 2026, nel rispetto delle scadenze concordate con i clienti.


Con questo intervento, DC Build Verona conferma il proprio approccio metodico, attento e orientato alla qualità. Il nostro obiettivo è realizzare abitazioni capaci di unire comfort, funzionalità ed efficienza, seguendo criteri costruttivi moderni e sostenibili. Le lavorazioni attualmente in corso testimoniano il nostro impegno costante nel monitorare ogni fase del cantiere con attenzione ai dettagli e rispetto dei tempi.


Ricordiamo inoltre che una delle due ville bifamiliari, la Villa 2, è ancora disponibile. Si tratta di un'opportunità ideale per chi desidera una soluzione abitativa contemporanea, progettata per offrire spazi razionali, ambienti luminosi e un'elevata qualità costruttiva in una posizione strategica.
